MPI · Project ManagementMine Production Intelligence

Project management for mining and process-plant projects

Build the schedule, track progress through dated approvals and give management the report in one step.

01

Plan

Start from a template or from scratch. Tasks are dated by the working calendar and linked; when a task slips, its successors move automatically.

02

Track

As the status date moves on, actual progress is calculated from dated checklist approvals.

Plan0%
Actual0%
Schedule variance0
03

Deliver

S-curve with plan, actual and forecast finish; a PDF progress report and an Excel workbook that updates itself when the status date changes.

Sample project · open-pit start-up · Mar 2027 – Jun 2028
Scroll
04

See it in action

A 73-second tour: the project hierarchy, the live schedule logic, approvals turning into progress and the board-ready report. Click a chapter to start the video there.

MPI · Project Management
MPI · Project Management · product tour73 s · English

Structure view

Seven levels in one hierarchy, with progress rolled up automatically.

Approvals

Weighted checklist approvals with dates become task progress.

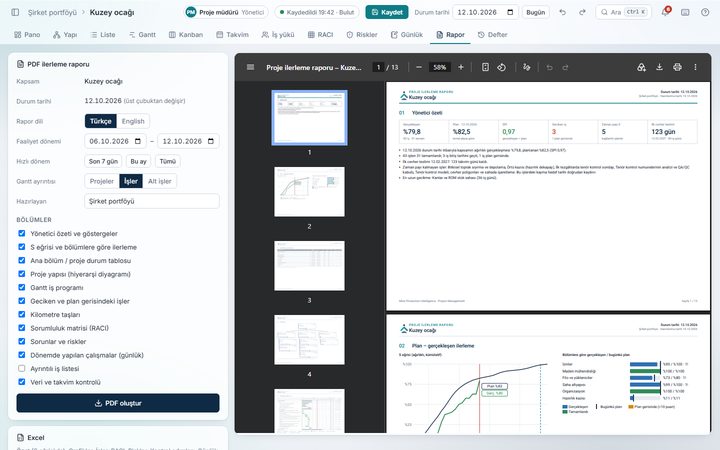

Reports

PDF progress report and Excel export from the same data.

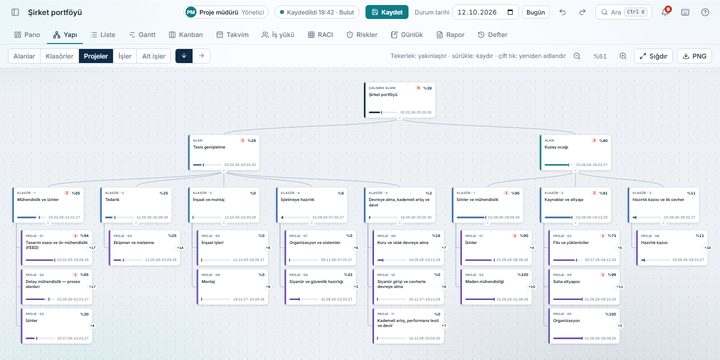

Hiyerarşi

Çalışma alanından kontrol adımına, tek yapı.

Her seviye eklenir, yeniden adlandırılır, sürüklenir ve şablon olarak kaydedilir. Onaylanan kontrol adımlarının ağırlıkları işin, işler projenin, projeler alanın yüzdesine kendiliğinden toplanır.

  1. 01
    Çalışma alanıŞirket portföyü
  2. 02
    AlanProses tesisi kapasite artışı · ülke iş takvimiyle
  3. 03
    KlasörTedarik · ana bölüm
  4. 04
    ProjeEkipman ve malzeme · alt başlık
  5. 05
    İşUzun teslimli ekipman · sorumlu · tarih · bağımlılık
  6. 06
    Alt işDeğirmen ve tahrik sistemi · 120 iş günü
  7. 07

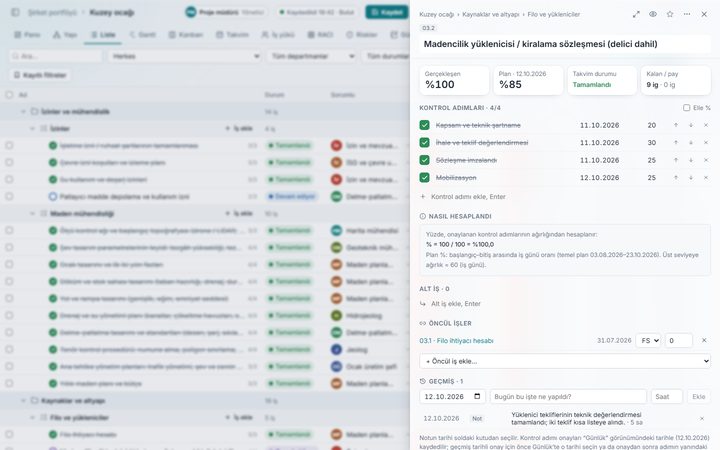

    Kontrol adımıSatıcı dokümanları onaylandı · ağırlık 15 · tarihli onay
Görünümler

Aynı veri, on bir görünüm.

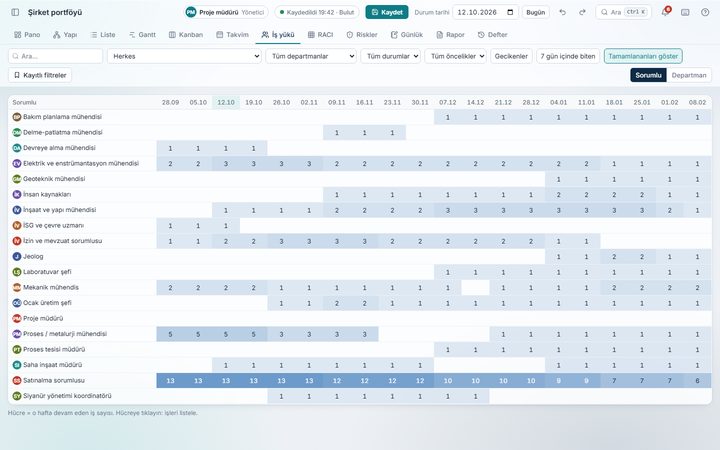

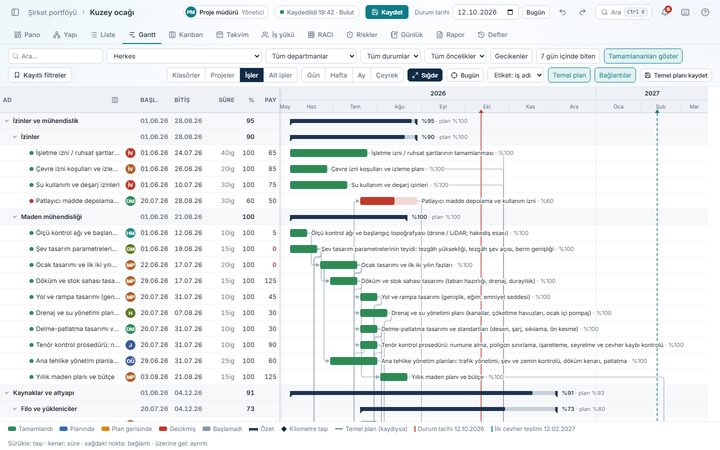

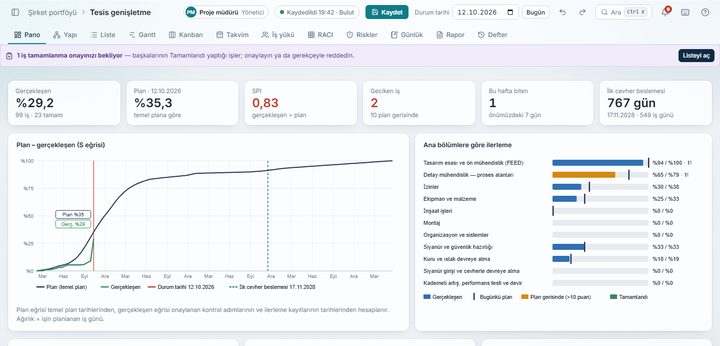

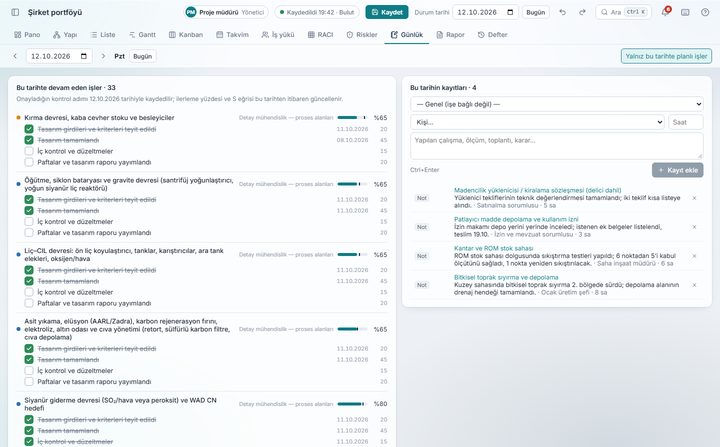

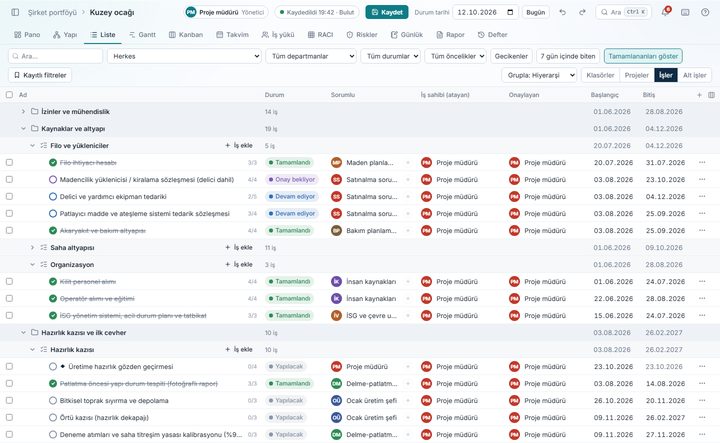

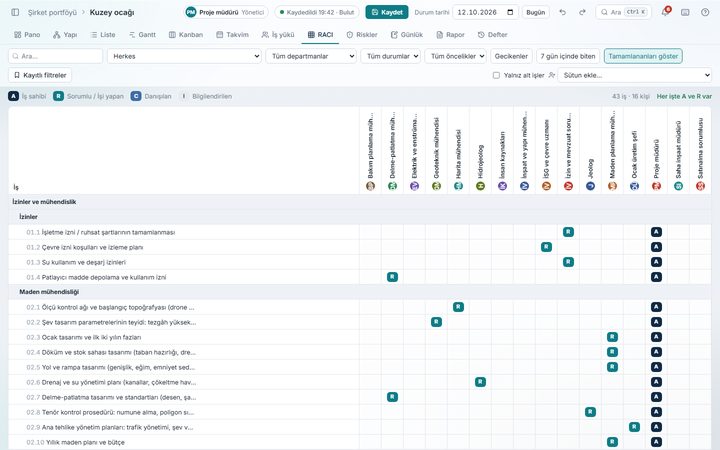

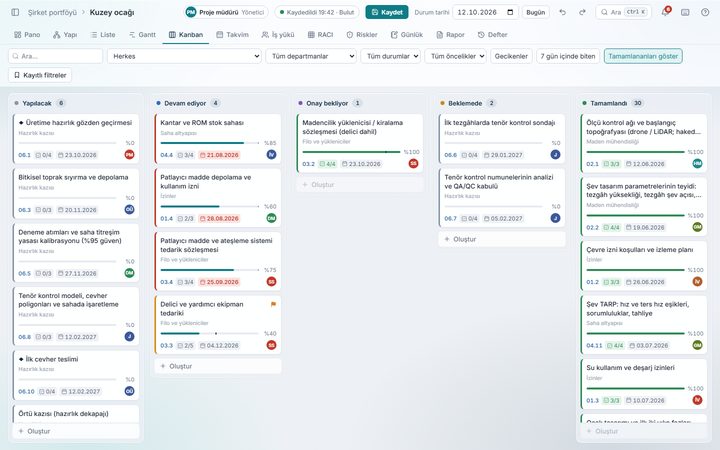

Liste’de girilen her tarih Gantt’ı, her onay panoyu, S eğrisini ve raporu aynı anda günceller. Kartlardaki ekranlar programın kendisinden, örnek bir proje verisiyle alınmıştır.

Kullanıcılar ve yetkiler

Yönetici, proje yöneticisi, düzenleyici, ekip üyesi, görüntüleyici; alan ve departman bazında ek yetki; tamamlanma onayı.

Ekiple birlikte

Aynı çalışma alanında eşzamanlı çalışma; değişiklik saniyeler içinde herkeste, bağlantı kesilince çalışma sürer.

Arama ve kısayollar

Ctrl+K ile alan, proje, iş, kontrol adımı ve not içinde arama; klavye kısayolları.

Veri kontrolü

Bağımlılık ihlali, tarih sırası, süre ↔ takvim farkı ve sorumlusuz işler satır satır.

Şablon kütüphanesi

Madencilik rutinleri ve tesis projeleri, hazır.

17 şablon, 59 aşama: proje, iş, kilometre taşı, ağırlıklı kontrol adımı ve bağımlılıklarıyla. Süreler iş günüdür; seçtiğiniz başlangıç ve alanın ülke takvimiyle tarihlenir.

MadencilikKapsam · PFS · FS

Maden geliştirme çalışmaları

≈ 725iş günü
Aşamalariş günü
  1. 01Kapsam belirleme çalışması (Scoping)0–80
  2. 02Ön fizibilite (PFS)80–375
  3. 03Fizibilite (FS)375–725
Proje
14
İş
69
Kilometre taşı
3
Kontrol adımı
226
Bağımlılık
108
Madencilik

Açık ocak madencilik başlangıcı

≈ 195iş günü
Aşamalariş günü
  1. 01İzinler ve mühendislik0–65
  2. 02Kaynaklar ve altyapı0–135
  3. 03Hazırlık kazısı ve ilk cevher45–195
Proje
6
İş
43
Kilometre taşı
2
Kontrol adımı
160
Bağımlılık
66
Madencilik

Sondaj kampanyası

≈ 200iş günü
Aşamalariş günü
  1. 01Planlama0–40
  2. 02Saha çalışması40–120
  3. 03Laboratuvar ve veri65–200
Proje
3
İş
20
Kilometre taşı
1
Kontrol adımı
65
Bağımlılık
32
Madencilik

Yıllık maden planı ve bütçe

≈ 80iş günü
Aşamalariş günü
  1. 01Girdiler0–20
  2. 02Planlama10–55
  3. 03Bütçe ve onay55–80
Proje
3
İş
27
Kilometre taşı
1
Kontrol adımı
82
Bağımlılık
38
MadencilikUMREK · JORC · NI 43-101 · GKZ

Kaynak ve rezerv tahmini, halka açık raporlama

≈ 243iş günü
Aşamalariş günü
  1. 01Veri ve jeolojik model0–53
  2. 02Kaynak tahmini53–103
  3. 03Rezerv tahmini103–178
  4. 04Raporlama ve onay103–243
Proje
6
İş
32
Kilometre taşı
4
Kontrol adımı
102
Bağımlılık
37
MadencilikTARP

Şev tasarımı ve izleme programı

≈ 305iş günü
Aşamalariş günü
  1. 01Saha araştırması0–90
  2. 02Modeller ve tasarım70–170
  3. 03İzleme ve uygulama150–305
Proje
5
İş
29
Kilometre taşı
2
Kontrol adımı
105
Bağımlılık
40
MadencilikGISTM

Atık depolama tesisi

≈ 740iş günü
Aşamalariş günü
  1. 01Yönetişim ve bilgi tabanı0–135
  2. 02Tasarım135–345
  3. 03İnşaat285–490
  4. 04İşletmeye hazırlık155–740
Proje
6
İş
39
Kilometre taşı
1
Kontrol adımı
134
Bağımlılık
63
MadencilikICMM

Maden kapatma ve rehabilitasyon planı

≈ 2.125iş günü
Aşamalariş günü
  1. 01Kapatma planlaması0–750
  2. 02Kademeli rehabilitasyon330–430
  3. 03Son kapatma ve devir429–2.125
Proje
6
İş
35
Kilometre taşı
4
Kontrol adımı
115
Bağımlılık
50
Proses tesisiEPCM

Altın proses tesisi projesi

≈ 1.121iş günü
Aşamalariş günü
  1. 01Mühendislik ve izinler0–250
  2. 02Tedarik70–670
  3. 03İnşaat ve montaj180–685
  4. 04İşletmeye hazırlık150–330
  5. 05Devreye alma, kademeli artış ve devir160–1.121
Proje
11
İş
100
Kilometre taşı
13
Kontrol adımı
387
Bağımlılık
169
Proses tesisi

Tesis bakım duruşu

≈ 141iş günü
Aşamalariş günü
  1. 01Hazırlık0–125
  2. 02Duruş (7/24)125–130
  3. 03Yeniden devreye alma ve kapanış130–141
Proje
4
İş
30
Kilometre taşı
3
Kontrol adımı
111
Bağımlılık
41
Proses tesisiPFS / FS

Metalurjik test programı

≈ 270iş günü
Aşamalariş günü
  1. 01Program ve numune0–80
  2. 02Karakterizasyon ve temel testler80–160
  3. 03Mühendislik verisi testleri95–210
  4. 04Değişkenlik ve tasarım kriterleri160–270
Proje
9
İş
32
Kilometre taşı
1
Kontrol adımı
118
Bağımlılık
49
Proses tesisi

Yığın liçi ve ADR tesisi

≈ 551iş günü
Aşamalariş günü
  1. 01Mühendislik ve izinler0–110
  2. 02Tedarik35–185
  3. 03İnşaat80–350
  4. 04Devreye alma ve kademeli artış75–551
Proje
8
İş
52
Kilometre taşı
5
Kontrol adımı
201
Bağımlılık
84
Proses tesisi

Devreye alma ve kademeli artış

≈ 280iş günü
Aşamalariş günü
  1. 01Devreye alma hazırlığı0–70
  2. 02Ön devreye alma ve kuru devreye alma70–120
  3. 03Islak ve cevherle devreye alma70–161
  4. 04Kademeli artış ve devir150–280
Proje
7
İş
38
Kilometre taşı
5
Kontrol adımı
143
Bağımlılık
59
Proses tesisiICMI Siyanür Kodu

Siyanür yönetimi ve giderme sistemi

≈ 345iş günü
Aşamalariş günü
  1. 01Çerçeve, tedarik ve taşıma0–70
  2. 02Tesisler ve proses (İlke 3–4)30–85
  3. 03İşçi güvenliği, acil durum ve eğitim (İlke 6–8)30–120
  4. 04Siyanür girişi, sertifikasyon ve iletişim (İlke 5, 9)30–345
Proje
8
İş
34
Kilometre taşı
4
Kontrol adımı
115
Bağımlılık
52
İzinler ve ruhsatlar

Maden hakları ve arazi

≈ 1.180iş günü
Aşamalariş günü
  1. 01Arama ruhsatı0–345
  2. 02Rezerv onayı ve işletme ruhsatı320–810
  3. 03Arazi ve yüzey hakları450–1.180
Proje
5
İş
41
Kilometre taşı
8
Kontrol adımı
130
Bağımlılık
52
İzinler ve ruhsatlarÇED / ÇSED

İzin yol haritası

≈ 673iş günü
Aşamalariş günü
  1. 01İzin envanteri ve ÇED / ÇSED0–383
  2. 02Sektörel izinler15–463
  3. 03İnşaat ve işletmeye başlama90–673
Proje
11
İş
75
Kilometre taşı
8
Kontrol adımı
236
Bağımlılık
121
İzinler ve ruhsatlar

İzin uyum döngüsü

≈ 60iş günü
Aşamalariş günü
  1. 01Kapatma mali teminatı0–35
  2. 02Yıllık izin uyum döngüsü0–30
  3. 03Periyodik yenilemeler ve bağımsız denetimler0–60
Proje
4
İş
28
Kilometre taşı
5
Kontrol adımı
89
Bağımlılık
26

Programda: kenar çubuğu › Alanlar › Şablondan oluştur. Her aşama mevcut bir alana ayrıca eklenebilir. Hangi işte hangi şablon: Kullanım alanları →

Planlama zekâsı

Zaman payı olmayan hattaki her günlük kayma hedefi aynı gün kaydırır. Program bunu bağlantılardan ve alanın ülke iş takviminden (hafta sonu ve resmî tatiller dahil) kendisi hesaplar; kalan pay her işte iş günü olarak yazar.

  • Bağımlılık türleri FS, SS, FF ve gecikme; ardıllar yalnız ihlal varsa ileri alınır
  • 4 ülkenin resmî tatil kataloğu; her alan kendi takvimiyle
  • Temel plan kaydedilir; plan yüzdesi, SPI ve sapma ona göre ölçülür

Bağımlılık

FS · SS · FF ve gecikme; sürükleyerek bağla

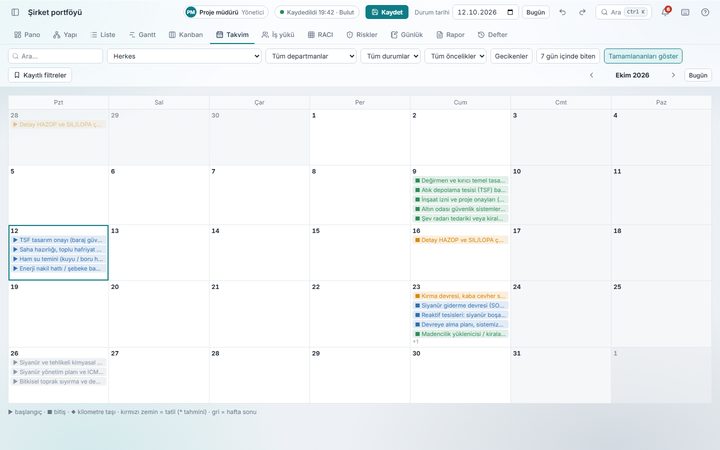

İş takvimi

alan başına ülke kataloğu ve şirket tatilleri

Excel

formüllü rapor; içe aktarma

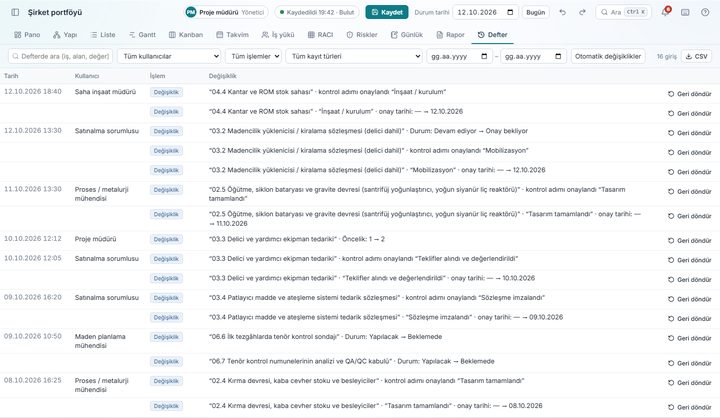

Geri al

her işlem geri alınır; değişiklik defteri

Planla.İzle.Teslim et.

Ready-made templates for mine development, open-pit start-up, process-plant EPCM, drilling and permitting. For Windows; works offline, with MPI Cloud for teams.

  • 17ready-made space templates
  • 4country working calendars
  • EN / TRinterface and reports
  • 7 daysoffline licence

Windows 10 / 11 · 64-bit · version 1.2.4 · 123 MB

Licensing

  • Users register with their email address and set their own password.
  • Every new account starts with a 14-day free trial.
  • Licences are issued per user by your administrator, who can also invite team members.
  • Runs as a desktop application or in the browser, also offline.

Data protection

  • The licence service and account data are hosted in Türkiye and are not transferred abroad.
  • Personal data is processed under the Turkish data protection law (KVKK).
  • Project data stays on your computer unless you choose MPI Cloud; cloud workspaces are stored encrypted on the server in Türkiye.
  • Privacy Notice

Get in touch

For licences, trials and onboarding your team, send us a message.

Send us a messageLicence · trial · support

0 / 4000
Licensing— Privacy requests—
Your message is delivered to us by email and kept for one year. Details are in the Privacy Notice.
